[木板材] 铝扣板吊顶施工工艺

[复制链接]

该用户从未签到

2347

主题

1088

回帖

7万

积分

版主

积分
79197
发表于 2012-3-28 10:05:00 | 显示全部楼层 |阅读模式
(1)材料选择
a.龙骨形式按照厂家出具的产品规格配套使用。
b.穿孔铝合金板为扣板式。
(2)工艺流程
弹线→固定吊杆→安装主副龙骨→调平→安装铝板
(3)操作要点
a.先按照设计要求从+50㎝线引弹出顶棚标高的控制线及有关造型、风口及分块等的控制线,然后依此进行吊杆及骨架的安装。
b.吊杆采用6个的元钢,根据弹线中吊杆的位置用可与原有吊杆焊接。并刷两道防锈漆,当顶部的风道或障碍物宽度超过1.2米时,请参照下图,吊杆设置间距不得大于1.2米
c.吊挂式用螺栓连接方式进行吊杆与龙骨之间的连接。龙骨安装时应将可顶到头的部位确实与墙面、柱面顶紧,固定牢固。龙骨安装从一端向另一端顺序逐条进行,安装各种接插件时应安装牢固,注意吊杆高度,保证标高。
d.铝板的安装:安装时按照弹好的板块安排布置线,从一个方向开始依次安装,安装时应从板的一侧推入龙骨,再顺势将板块的另一边塞入,安装时要轻拿轻放,保证板面不受损。
(4)质量控制要点及标准:
a.对吊顶的标高要严格控制,拉出通直线,保证吊顶面的平整度。
b.吊杆与主体结构及龙骨之间连接固定牢靠。
c.接缝、接口严密,板缝顺直,无错台错位,阴阳角收边方正。
d.铝板材质量要符合要求,表面整洁,无翘曲,镀膜完好。

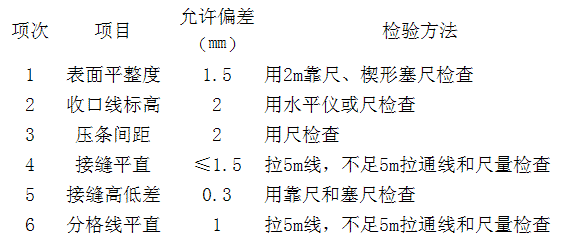

e.吊顶允许偏差和检验方法 1.gif
.....提示:网站下载资源都有备份,如遇到下载地址失效请及时联系管理员(QQ:3459039404)恢复下载地址(个别无法恢复会退币)

该用户从未签到

2347

主题

1088

回帖

7万

积分

版主

积分
79197
 楼主| 发表于 2012-3-28 10:05:00 | 显示全部楼层
回复 支持 反对

使用道具 举报

您需要登录后才可以回帖 登录 | 立即注册

本版积分规则

室内设计工具箱

QQ|手机版|Archiver|室内人 ( 辽ICP备05022379号 )

GMT+8, 2024-4-26 17:36

Powered by Discuz! X3.5关于室内人 | QQ:3459039404(客服) | Email:snren_com@163.com

© 2001-2024 Discuz! Team.

快速回复 返回顶部 返回列表
